设为首页 收藏本站
查看: 2496|回复: 0

[经验分享] openstack June all-in-one 安装手册

[复制链接]

尚未签到

发表于 2017-6-25 10:22:03 | 显示全部楼层 |阅读模式
  by lt,hyc
  1.安全规范
表1:openstack用户和密码值设置

  用户名
  含义
本文的设置值
  Admin
  openstack管理员用户
  ADMIN_PASS
  Keystone
  openstack管理keystone的用户
  KEYSTONE_PASS
  Nova
  openstack管理nova的用户
  NOVA_PASS
  Glance
  openstack管理galnce的用户
  GLANCE_PASS
  Neutron
  openstack管理neutron的用户
  NEUTRON_PASS
  Guest
  rabbitMQ供openstack访问的用户
  RABBIT_PASS

  表2:MySQL数据库和密码值设置
Keystone
MySQL存放keystone组件数据的数据库
KEYSTONE_DBPASS
Nova
MySQL存放nova组件数据的数据库
NOVA_DBPASS
Glance
MySQL存放glance组件数据的数据库
GLANCE_DBPASS
Neutron
MySQL存放neutron组件数据的数据库
NEUTRON_DBPASS

  注:IP(本文服务器的IP设为192.168.1.1)和安全规范中的密码设置值可以根据相应的情况自行更改,在下文中,可以更改的配置值都会用<>标出。如IDENTIFIED BY '<KEYSTONE_DBPASS>';表示其中的密码KEYSTONE_DBPASS可改成自己设置的密码,如将密码设置成123,则:IDENTIFIED BY '123',如还使用密码KEYSTONE_DBPASS,则需去掉<>: IDENTIFIED BY 'KEYSTONE_DBPASS'

  2.NTP的安装
  控制节点
  (1)安装NTP
  $  apt-get install ntp
  (2)修改配置文件
  修改 /etc/ntp.conf
  server <192.168.1.1> iburst
  restrict -4 default kod notrap nomodify
  restrict -6 default kod notrap nomodify

  $:
  nano /etc/ntp.conf
  server 192.168.29.94 iburst
  restrict -4 default kod notrap nomodify
  restrict -6 default kod notrap nomodify
  注释掉:
  #  restrict -4 default kod notrap nomodify nopeer noquery
  #  restrict -6 default kod notrap nomodify nopeer noquery
  (3)重启NTP
  $  service ntp restart

  3.mysql(MariaDB)安装
  (1)更新openstack数据库
  $  apt-get install ubuntu-cloud-keyring
  $ echo "deb http://ubuntu-cloud.archive.canonical.com/ubuntu" \ "trusty-updates/juno main" > /etc/apt/sources.list.d/cloudarchive-juno.list
  $  apt-get update && apt-get dist-upgrade
  (2)安装
  $  apt-get install mariadb-server python-mysqldb
  (3)修改配置文件
  a.配置文件为:/etc/mysql/my.cnf,找到bind-address= 127.0.0.1,修改为:
  [mysqld]
  bind-address = <192.168.1.1>
  $  bind-address = 192.168.29.94
  b.在[mysqld]下面新增如下内容:
  [mysqld]
  $:
  default-storage-engine = innodb
  innodb_file_per_table
  collation-server = utf8_general_ci
  init-connect = 'SET NAMES utf8'
  character-set-server = utf8
  (4)重启Mysql
$  service mysql restart
  输出如下信息:
   *Stopping MariaDB database server mysqld      [OK]
   * Starting MariaDB database server mysqld       [OK]
   * Checking for corrupt, not cleanly closed and upgrade needing tables.

  4.RabbitMQ 安装
  RabbtiMQ安装在控制节点
  (1)安装
  $  apt-get install rabbitmq-server
  (2)修改密码
  我们这里使用密码为RABBIT_PASS
  rabbitmqctl change_password guest <RABBIT_PASS>
  $  rabbitmqctl change_password guest RABBIT_PASS
  (3)重启rabbitmq
  $  service rabbitmq-server restart
  (4)rabbitMQ的版本查询
  $  rabbitmqctl status | grep rabbit
  如果 3.3.0 或则更新,则需要创建文件/etc/rabbitmq/rabbitmq.conf并且配置,使得rabbitMQ允许guest 账户访问。并且重启rabbitMQ
  $  sudo nano /etc/rabbitmq/rabbitmq.config
  [{rabbit, [{loopback_users, []}]}].
  service rabbitmq-server restart

5.keystone的部署
(1)创建keystone数据库并授权
$  mysql -u root -p
$  CREATE DATABASE keystone;
GRANT ALL PRIVILEGES ON keystone.* TO 'keystone'@'localhost' IDENTIFIED BY '<KEYSTONE_DBPASS>';
GRANT ALL PRIVILEGES ON keystone.* TO 'keystone'@'%' IDENTIFIED BY '<KEYSTONE_DBPASS>';
$  GRANT ALL PRIVILEGES ON keystone.* TO 'keystone'@'localhost' IDENTIFIED BY 'KEYSTONE_DBPASS';
$  GRANT ALL PRIVILEGES ON keystone.* TO 'keystone'@'%' IDENTIFIED BY 'KEYSTONE_DBPASS';

KEYSTONE_DBPASS可以自定义。上面操作的目的:对keystone用户实现了,本地和远程都可以访问。
退出Mysql:
$  Exit

(2)生成token
$  openssl rand -hex 10
我这里生成的值是:
8582de69d0bff6c32ae9
(3)安装keystone包
$  apt-get install keystone python-keystoneclient

(4)编辑配置/etc/keystone/keystone.conf
$  nano /etc/keystone/keystone.conf
a.修改[DEFAULT] 部分:
admin_token = ADMIN_TOKEN
修改如下:
$  admin_token =8582de69d0bff6c32ae9
b.修改[database]部分:
connection=sqlite:////var/lib/keystone/keystone.db
修改为:
connection = mysql://keystone:<KEYSTONE_DBPASS>@<192.168.1.1>/keystone

$  connection = mysql://keystone:KEYSTONE_DBPASS@192.168.29.94/keystone

c.修改[token]部分:
[token]
...
$:
provider = keystone.token.providers.uuid.Provider
driver = keystone.token.persistence.backends.sql.Token

d.修改[revoke]部分:
配置SQL revocation driver(新增内容):
$  driver = keystone.contrib.revoke.backends.sql.Revoke

e.修改[DEFAULT]部分:
新增:
[DEFAULT]
...
$  verbose = True

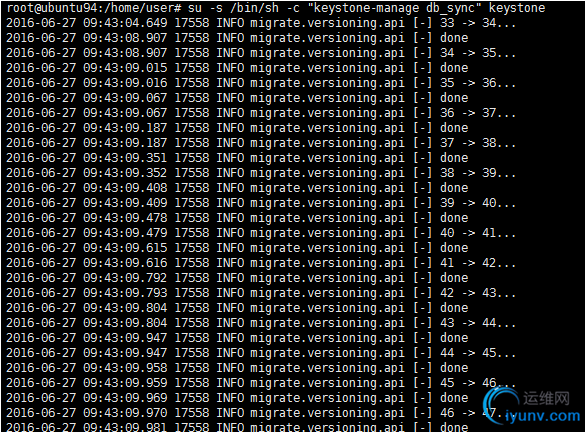

(5)填充keystone数据库
$  su -s /bin/sh -c "keystone-manage db_sync" keystone   DSC0000.png
  修这里最好切换至root用户同步,否者会同步不成功。
(6)重启keystone
$  service keystone restart
  (7)删除 Ubuntu 包,创建的 SQLite 数据库
$  rm -f /var/lib/keystone/keystone.db
  (8)清理过期token
$  (crontab -l -u keystone 2>&1 | grep -q token_flush) || \echo '@hourly /usr/bin/keystone-manage token_flush >/var/log/keystone/keystone-tokenflush.log 2>&1' \ >> /var/spool/cron/crontabs/keystone
  (9)配置环境变量
这里的ADMINTOKEN是上篇产生的值,我这里是:
export OS_SERVICE_TOKEN=8582de69d0bff6c32ae9

(10)配置endpoint:
export OS_SERVICE_ENDPOINT=http://< 192.168.1.1>:35357/v2.0

$  export OS_SERVICE_ENDPOINT=http://192.168.29.94:35357/v2.0
  (11)创建keystone相关的租户、用户、角色
a.创建admin租户
$  keystone tenant-create --name admin --description "Admin Tenant"

b.创建admin用户
keystone user-create --name admin --pass <ADMIN_PASS> --email EMAIL_ADDRESS

$  keystone user-create --name admin --pass ADMIN_PASS --email EMAIL_ADDRESS   DSC0002.png
  c.创建admin角色
$  keystone role-create --name admin
  d.添加使admin用户成为admin租户的admin角色
$  keystone user-role-add --user admin --tenant admin --role admin

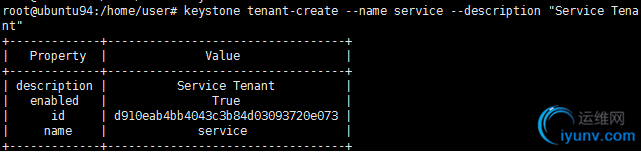

  e.创建service租户
$  keystone tenant-create --name service --description "Service Tenant"
  (12)创建service entity和API endpoint
a.创建service租户
$  keystone service-create --name keystone --type identity \--description "OpenStack Identity"

b.创建API endpoints

keystone endpoint-create \--service-id $(keystone service-list | awk '/ identity / {print $2}') \--publicurl http://< 192.168.1.1>:5000/v2.0 \--internalurl http:// <192.168.1.1>:5000/v2.0 \--adminurl http:// <192.168.1.1>:35357/v2.0 \--region regionOne

$  keystone endpoint-create \--service-id $(keystone service-list | awk '/ identity / {print $2}') \--publicurl http://192.168.29.94:5000/v2.0 \--internalurl http://192.168.29.94:5000/v2.0 \--adminurl http://192.168.29.94:35357/v2.0 \--region regionOne

(13)创建admin用户的环境变量脚本
a.编辑admin_creds把这个脚本放到自己想放的位置
$  sudo nano admin_creds

b.在脚本admin_creds写入:

export OS_TENANT_NAME=admin
export OS_USERNAME=admin
export OS_PASSWORD=<ADMIN_PASS>
export OS_AUTH_URL=http:// <192.168.1.1>:35357/v2.0

$:
export OS_TENANT_NAME=admin
export OS_USERNAME=admin
export OS_PASSWORD=ADMIN_PASS
export OS_AUTH_URL=http://192.168.29.94:35357/v2.0

c.使用脚本生效
$  source admin_creds
6.glance的部署

(1)创建glance数据库并授权
$  mysql -u root -p
$  CREATE DATABASE glance;

GRANT ALL PRIVILEGES ON glance.* TO 'glance'@'localhost' \IDENTIFIED BY '<GLANCE_DBPASS>';
GRANT ALL PRIVILEGES ON glance.* TO 'glance'@'%' \IDENTIFIED BY '<GLANCE_DBPASS>';
$  GRANT ALL PRIVILEGES ON glance.* TO 'glance'@'localhost' IDENTIFIED BY 'GLANCE_DBPASS';
$  GRANT ALL PRIVILEGES ON glance.* TO 'glance'@'%' IDENTIFIED BY 'GLANCE_DBPASS';
(2)退出Mysql:
$  Exit
(3)环境变量生效
$  source admin_creds

(4)创建glance用户并且授权
keystone user-create --name glance --pass <GLANCE_PASS>
keystone user-role-add --user glance --tenant service --role admin
$  keystone user-create --name glance --pass GLANCE_PASS
$ keystone user-role-add --user glance --tenant service --role admin

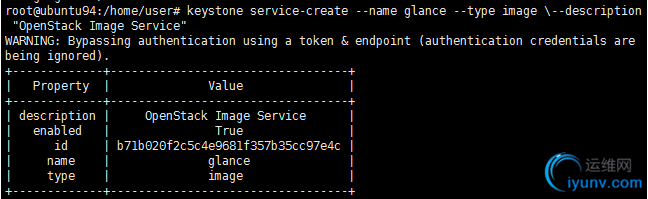

(5)创建glance的service服务
keystone service-create --name glance --type image \--description "OpenStack Image Service"

(6)创建glance服务API endpoints:
keystone endpoint-create \--service-id $(keystone service-list | awk '/ image / {print $2}') \--publicurl http:// <192.168.1.1>:9292 \--internalurl http:// <192.168.1.1>:9292 \--adminurl http:// <192.168.1.1>:9292 \--region regionOne

$  keystone endpoint-create \--service-id $(keystone service-list | awk '/ image / {print $2}') \--publicurl http://192.168.29.94:9292 \--internalurl http://192.168.29.94:9292 \--adminurl http://192.168.29.94:9292 \--region regionOne

(7)安装glance
$  apt-get install glance python-glanceclient

(8)修改配置文件/etc/glance/glance-api.conf
$  sudo nano /etc/glance/glance-api.conf

a.修改数据库连接(直接添加即可):
[database]
...
connection = mysql://glance:<GLANCE_DBPASS>@<192.168.1.1>/glance

$  connection = mysql://glance:GLANCE_DBPASS@192.168.29.94/glance

b.在 [keystone_authtoken] 和 [paste_deploy] 部分, 修改配置:
[keystone_authtoken]
...
auth_uri = http:// <192.168.1.1>:5000/v2.0
identity_uri = http:// <192.168.1.1>:35357
admin_tenant_name = service
admin_user = glance
admin_password = <GLANCE_PASS>

$:
auth_uri = http://192.168.29.94:5000/v2.0
identity_uri = http://192.168.29.94:35357
admin_tenant_name = service
admin_user = glance
admin_password = GLANCE_PASS

c.在注释掉下面的内容
$:
#identity_uri = http://127.0.0.1:35357
#admin_tenant_name = %SERVICE_TENANT_NAME%
#admin_user = %SERVICE_USER%
#admin_password = %SERVICE_PASSWORD%

d.修改flavor:
[paste_deploy]
...
$  flavor = keystone

e.修改[glance_store]部分,配置本地文件存储及存储路径:
[glance_store]
...
$:
default_store = file
filesystem_store_datadir = /var/lib/glance/images/

f.在[DEFAULT]部分,配置 noop通知驱动:
[DEFAULT]
...
$  notification_driver = noop

g.可选,帮助排除定位错误,使日志记录在[DEFAULT]部分:
[DEFAULT]
...
$  verbose = True

(9)修改配置文件/etc/glance/glance-registry.conf
$  sudo nano /etc/glance/glance-registry.conf

a.添加如下内容
[database]
...
connection = mysql://glance:<GLANCE_DBPASS>@<192.168.1.1>/glance
$  connection = mysql://glance:GLANCE_DBPASS@192.168.29.94/glance

b.在 [keystone_authtoken] 和 [paste_deploy] 部分, 添加如下内容:
[keystone_authtoken]
...
新增:
auth_uri = http://< 192.168.1.1>:5000/v2.0
identity_uri = http:// <192.168.1.1>:35357
admin_tenant_name = service
admin_user = glance
admin_password = <GLANCE_PASS>

$:
auth_uri = http://192.168.29.94:5000/v2.0
identity_uri = http://192.168.29.94:35357
admin_tenant_name = service
admin_user = glance
admin_password = GLANCE_PASS

注释掉如下部分:
$:
#identity_uri = http://127.0.0.1:35357
#admin_tenant_name = %SERVICE_TENANT_NAME%
#admin_user = %SERVICE_USER%
#admin_password = %SERVICE_PASSWORD%

h.修改paste_deploy配置
[paste_deploy]
...
$  flavor = keystone
i.在[DEFAULT]部分,配置 noop通知驱动:
[DEFAULT]
...
$  notification_driver = noop

j.可选,帮助排除定位错误,使日志记录在[DEFAULT]部分:
[DEFAULT]
...
$  verbose = True

(10)填充glance数据库

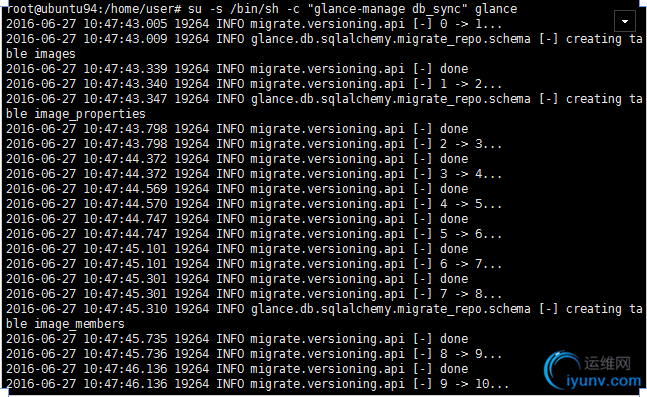

su -s /bin/sh -c "glance-manage db_sync" glance

(11)重启服务
$  service glance-registry restart
$ DSC00015.png    service glance-api restart
如果ubuntu有安装SQLite 数据库.使用下面命令移除:
rm -f /var/lib/glance/glance.sqlite

7.nova的部署

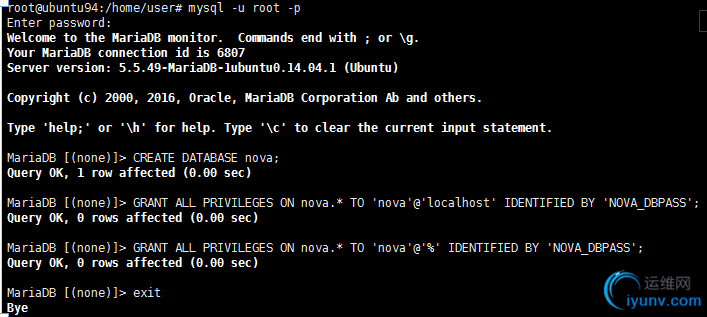

(1)创建nova数据库并授权
$  mysql -u root -p
$  CREATE DATABASE nova;
GRANT ALL PRIVILEGES ON nova.* TO 'nova'@'localhost' \IDENTIFIED BY '<NOVA_DBPASS>';
GRANT ALL PRIVILEGES ON nova.* TO 'nova'@'%' \IDENTIFIED BY '<NOVA_DBPASS>';
$  GRANT ALL PRIVILEGES ON nova.* TO 'nova'@'localhost' IDENTIFIED BY 'NOVA_DBPASS';
$  GRANT ALL PRIVILEGES ON nova.* TO 'nova'@'%' IDENTIFIED BY 'NOVA_DBPASS';
退出mysql
$  exit

(2)使环境变量生效
$  source admin_creds

(3)创建服务认证
keystone user-create --name nova --pass <NOVA_PASS>

$  keystone user-create --name nova --pass NOVA_PASS
$  keystone user-role-add --user nova --tenant service --role admin
$  keystone service-create --name nova --type compute \--description "OpenStack Compute"

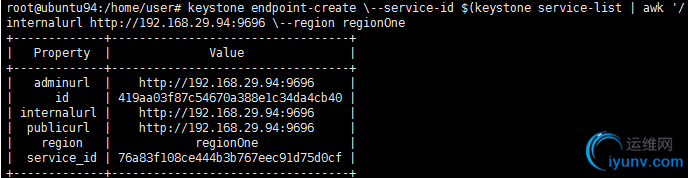

(4)创建nova服务API endpoints
keystone endpoint-create \--service-id $(keystone service-list | awk '/ compute / {print $2}') \--publicurl http://< 192.168.1.1>:8774/v2/%\(tenant_id\)s \--internalurl http:// <192.168.1.1>:8774/v2/%\(tenant_id\)s \--adminurl http:// <192.168.1.1>:8774/v2/%\(tenant_id\)s \--region regionOne
$  keystone endpoint-create \--service-id $(keystone service-list | awk '/ compute / {print $2}') \--publicurl http://192.168.29.94:8774/v2/%\(tenant_id\)s \--internalurl http://192.168.29.94:8774/v2/%\(tenant_id\)s \--adminurl http://192.168.29.94:8774/v2/%\(tenant_id\)s \--region regionOne

如出现以下错误:
      keystone: error: unrecognized arguments: 5b188243fee44d21bd622626d0e061e7
解决办法:
keystone service-list
有两个,删掉一个即可:
keystone service-delete cf4399b85ab14cfb81beb3bb9d53b8dd

(5)安装nova
$  apt-get install nova-api nova-cert nova-conductor nova-consoleauth \nova-novncproxy nova-scheduler python-novaclient
$  apt-get install nova-compute sysfsutils

(6)编辑文件/etc/nova/nova.conf
$  sudo nano /etc/nova/nova.conf
a.在[database]部分,配置数据库连接:
[database]
...
connection = mysql://nova:<NOVA_DBPASS>@<192.168.1.1>/nova

$  connection = mysql://nova:NOVA_DBPASS@192.168.29.94/nova

b.在 [DEFAULT]部分,配置RabbitMQ 消息代理访问
[DEFAULT]
...
rpc_backend = rabbit
rabbit_host = <192.168.1.1>
rabbit_password = <RABBIT_PASS>

$:
rpc_backend = rabbit
rabbit_host = 192.168.29.94
rabbit_password = RABBIT_PASS

c.在[DEFAULT] 和 [keystone_authtoken]部分,配置认证访问
[DEFAULT]
...

$  auth_strategy = keystone
[keystone_authtoken]
...
auth_uri = http://<192.168.1.1>:5000/v2.0
identity_uri = http://<192.168.1.1>:35357
admin_tenant_name = service
admin_user = nova
admin_password = <NOVA_PASS>

$:
auth_uri = http://192.168.29.94:5000/v2.0
identity_uri = http://192.168.29.94:35357
admin_tenant_name = service
admin_user = nova
admin_password = NOVA_PASS

d.在 [DEFAULT]部分管理网络的ip地址my_ip 选项:
[DEFAULT]
...
my_ip = <192.168.1.1>
my_ip = 192.168.29.94

e.在 [DEFAULT] 部分,配置VNC 代理:

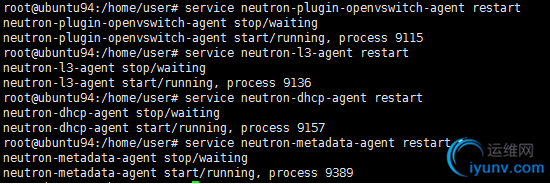

[DEFAULT]
...
vnc_enabled = True
vncserver_listen = 0.0.0.0
vncserver_proxyclient_address = <192.168.1.1>
novncproxy_base_url = http://< 192.168.1.1>:6080/vnc_auto.html

$:
vnc_enabled = True
vncserver_listen = 0.0.0.0
vncserver_proxyclient_address = 192.168.29.94
novncproxy_base_url = http://192.168.29.94:6080/vnc_auto.html

f.在[glance]部分,配置image服务
[glance]
...
host = <192.168.1.1>
$  host = 192.168.29.94

g.为排除故障,在[DEFAULT]部分,启用详细日志
[DEFAULT]
...
$  verbose = True

$:
[DEFAULT]
dhcpbridge_flagfile=/etc/nova/nova.conf
dhcpbridge=/usr/bin/nova-dhcpbridge
logdir=/var/log/nova
state_path=/var/lib/nova
lock_path=/var/lock/nova
force_dhcp_release=True
libvirt_use_virtio_for_bridges=True
verbose=True
ec2_private_dns_show_ip=True
api_paste_config=/etc/nova/api-paste.ini
enabled_apis=ec2,osapi_compute,metadata
rpc_backend = rabbit
rabbit_host = 192.168.29.94
rabbit_password = RABBIT_PASS
auth_strategy = keystone
my_ip = 192.168.29.94
vnc_enabled = True
vncserver_listen = 0.0.0.0
vncserver_proxyclient_address = 192.168.29.94
novncproxy_base_url = http://192.168.29.94:6080/vnc_auto.html
verbose = True
[database]
connection = mysql://nova:NOVA_DBPASS@192.168.29.94/nova

[keystone_authtoken]
auth_uri = http://192.168.29.94:5000/v2.0
identity_uri = http://192.168.29.94:35357
admin_tenant_name = service
admin_user = nova
admin_password = NOVA_PASS
[glance]
host = 192.168.29.94

(6)通过下面命令,测试是否支持虚拟机硬件加速
$  egrep -c '(vmx|svm)' /proc/cpuinfo
如果输出的不是0,那么不需要额外配置。如果是0,则使用QEMU 代替KVM编辑文件/etc/nova/nova-compute.conf,在 [libvirt]部分,修改如下
[libvirt]
...
$  virt_type = qemu

(7)同步数据库
$  su -s /bin/sh -c "nova-manage db sync" nova

(8)重启服务
$:
service nova-api restart
service nova-cert restart
service nova-consoleauth restart
service nova-scheduler restart
service nova-conductor restart
service nova-novncproxy restart
service nova-compute restart

(9)重启计算服务
$  service nova-compute restart

8.neutron的部署
(1)创建数据并授权
$  mysql -u root -p
$  CREATE DATABASE neutron;

GRANT ALL PRIVILEGES ON neutron.* TO 'neutron'@'localhost' \IDENTIFIED BY '<NEUTRON_DBPASS>';
GRANT ALL PRIVILEGES ON neutron.* TO 'neutron'@'%' \IDENTIFIED BY '<NEUTRON_DBPASS>';

$  GRANT ALL PRIVILEGES ON neutron.* TO 'neutron'@'localhost' IDENTIFIED BY 'NEUTRON_DBPASS';
$  GRANT ALL PRIVILEGES ON neutron.* TO 'neutron'@'%' IDENTIFIED BY 'NEUTRON_DBPASS';
退出mysql
$  Exit

(2)环境变量生效
$  source admin_creds

(3)创建用户及endpoint
a.创建neutron用户

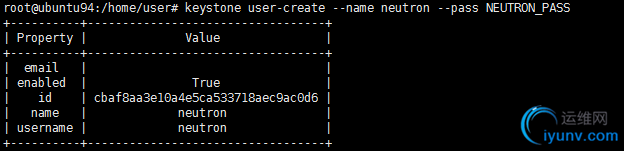

keystone user-create --name neutron --pass <NEUTRON_PASS>

$  keystone user-create --name neutron --pass NEUTRON_PASS

b.给neutron用户授予admin角色
$  keystone user-role-add --user neutron --tenant service --role admin

c.创建neutron 服务实例
$  keystone service-create --name neutron --type network \--description "OpenStack Networking"

d.创建网路服务 API endpoints:
keystone endpoint-create \--service-id $(keystone service-list | awk '/ network / {print $2}') \--publicurl http:// <192.168.1.1>:9696 \--adminurl http:// <192.168.1.1>:9696 \--internalurl http:// <192.168.1.1>:9696 \--region regionOne

$  keystone endpoint-create \--service-id $(keystone service-list | awk '/ network / {print $2}') \--publicurl http://192.168.29.94:9696 \--adminurl http://192.168.29.94:9696 \--internalurl http://192.168.29.94:9696 \--region regionOne

(4)修改文件 /etc/sysctl.conf
在配置neutron之前,必须配置一定的内核网络参数,修改文件/etc/sysctl.conf,修改内容如下:
$  sudo nano /etc/sysctl.conf

$:
net.ipv4.ip_forward=1
net.ipv4.conf.all.rp_filter=0
net.ipv4.conf.default.rp_filter=0

(5)生效修改内容
$  sysctl -p

(6)安装网络组件
$  apt-get install neutron-server neutron-plugin-ml2 python-neutronclient neutron-plugin-openvswitch-agent neutron-l3-agent neutron-dhcp-agent

$  apt-get install neutron-plugin-ml2 neutron-plugin-openvswitch-agent
(7)修改配置文件/etc/neutron/neutron.conf
$  sudo nano /etc/neutron/neutron.conf

a.在 [database] 部分, 配置数据库访问:
[database]
...
connection = mysql://neutron:NEUTRON_DBPASS@<192.168.1.1>/neutron

$  connection = mysql://neutron:NEUTRON_DBPASS@192.168.29.94/neutron

b.禁用sqlite
#connection = sqlite:////var/lib/neutron/neutron.sqlite

c.在 [DEFAULT] 部分, 配置 RabbitMQ消息代理访问:
[DEFAULT]
...
rpc_backend = rabbit
rabbit_host = <192.168.1.1>
rabbit_password = <RABBIT_PASS>

$:
rpc_backend = rabbit
rabbit_host = 192.168.29.94
rabbit_password = RABBIT_PASS

d.在 [DEFAULT] 和 [keystone_authtoken] 部分,配置认证服务
[DEFAULT]
...
$  auth_strategy = keystone
[keystone_authtoken]
...
auth_uri = http:// <192.168.1.1>:5000/v2.0
identity_uri = http:// <192.168.1.1>:35357
admin_tenant_name = service
admin_user = neutron
admin_password = <NEUTRON_PASS>

$:
auth_uri = http://192.168.29.94:5000/v2.0
identity_uri = http://192.168.29.94:35357
admin_tenant_name = service
admin_user = neutron
admin_password = NEUTRON_PASS

e.注释掉含有auth_host, auth_port, 和 auth_protocol的选项。

$:
#auth_host = 127.0.0.1
#auth_port = 35357
#auth_protocol = http
#admin_tenant_name = %SERVICE_TENANT_NAME%
#admin_user = %SERVICE_USER%
#admin_password = %SERVICE_PASSWORD%

f.在[DEFAULT]部分配置:
[DEFAULT]
...
$:
core_plugin = ml2
service_plugins = router
allow_overlapping_ips = True

g.在 [DEFAULT] 部分, 配置网络的网络计算拓扑变化通知:
[DEFAULT]
...
notify_nova_on_port_status_changes = True
notify_nova_on_port_data_changes = True
nova_url = http:// <192.168.1.1>:8774/v2
nova_admin_auth_url = http:// <192.168.1.1>:35357/v2.0
nova_region_name = regionOne
nova_admin_username = nova
nova_admin_tenant_id = <7694d20c2e814ebd8b8eb855135ce1b0>
nova_admin_password = <NOVA_PASS>

$:
notify_nova_on_port_status_changes = True
notify_nova_on_port_data_changes = True
nova_url = http://192.168.29.94:8774/v2
nova_admin_auth_url = http://192.168.29.94:35357/v2.0
nova_region_name = regionOne
nova_admin_username = nova
nova_admin_tenant_id = d910eab4bb4043c3b84d03093720e073
nova_admin_password = NOVA_PASS

注意,这里SERVICE_TENANT_ID是keystone service 租户id 。nova_pass是nova用户密码,这是使用的是默认密码, SERVICE_TENANT_ID的查询方式如下:
$  source admin_creds
$  keystone tenant-get service   DSC00026.png

h.协助排除故障,详细记录在[DEFAULT]部分使

[DEFAULT]
...
$  verbose = True
(8)配置Modular Layer 2 (ML2) 插件
a.编辑文件 /etc/neutron/plugins/ml2/ml2_conf.ini
$  sudo nano /etc/neutron/plugins/ml2/ml2_conf.ini

b.在 [ml2]部分,配置启用 flat 和 generic routing encapsulation (GRE) 网络驱动,GRE 租户网络和ovs驱动
[ml2]
...
$:
type_drivers = flat,gre
tenant_network_types = gre
mechanism_drivers = openvswitch

c.在 [ml2_type_gre] 部分, 配置 tunnel identifier (id) 范围
[ml2_type_gre]
...
$  tunnel_id_ranges = 1:1000

d.在 [securitygroup] 部分,配置安全组,ipset,配置OVS防火墙驱动
[securitygroup]
...
$:
enable_security_group = True
enable_ipset = True
firewall_driver = neutron.agent.linux.iptables_firewall.OVSHybridIptablesFirewallDriver

e.在 [ovs] 部分,启用tunnels,配置本地tunnel endpoint,和bridge_mappings
[ovs]
...
local_ip = <192.168.1.1>

$:
local_ip = 192.168.29.94
enable_tunneling = True
bridge_mappings = external:br-ex

f.在 [agent] 部分,启动GRE tunnels
[agent]
...
$  tunnel_types = gre

(9)配置Layer-3 (L3) 代理
a.Layer-3 (L3) agent为虚拟网络提供路由服务,编辑文件 /etc/neutron/l3_agent.ini,完成下面内容
$  sudo nano /etc/neutron/l3_agent.ini

b.在 [DEFAULT] 部分,配置驱动,启用 network namespaces,配置外部网桥,使失效的路由器名称删除
[DEFAULT]
...
$:
interface_driver = neutron.agent.linux.interface.OVSInterfaceDriver
use_namespaces = True
external_network_bridge = br-ex
router_delete_namespaces = True

c.协助排除故障,详细记录在[DEFAULT]部分
[DEFAULT]
...
$  verbose = True

(10)配置DHCP代理
a.编辑文件 /etc/neutron/dhcp_agent.ini
在 [DEFAULT] 部分,配置驱动,启用命名空间和启用删除废弃的命名空间
$  sudo nano /etc/neutron/dhcp_agent.ini
[DEFAULT]
...
$:
interface_driver = neutron.agent.linux.interface.OVSInterfaceDriver
dhcp_driver = neutron.agent.linux.dhcp.Dnsmasq
use_namespaces = True
dhcp_delete_namespaces = True

b.可选为排除错误,启用verbose 在[DEFAULT] 部分
[DEFAULT]
...
$  verbose = True

c.在 [DEFAULT]部分,启用 the dnsmasq 配置文件:
[DEFAULT]
...
$ dnsmasq_config_file = /etc/neutron/dnsmasq-neutron.conf

(11)创建文件 /etc/neutron/dnsmasq-neutron.conf,并添加下面内容
$   sudo nano /etc/neutron/dnsmasq-neutron.conf
$  dhcp-option-force=26,1454

(12)杀死已经存在的dnsmasq进程
$  pkill dnsmasq

(13)配置元数据代理
a.编辑 /etc/neutron/metadata_agent.ini文件,完成下面内容
$  sudo nano /etc/neutron/metadata_agent.ini

b.在[DEFAULT] 部分,配置访问参数
[DEFAULT]
...
auth_url = http://< 192.168.1.1>:5000/v2.0
auth_region = regionOne
admin_tenant_name = service
admin_user = neutron
admin_password = <NEUTRON_PASS>

$:
auth_url = http://192.168.29.94:5000/v2.0
auth_region = regionOne
admin_tenant_name = service
admin_user = neutron
admin_password = NEUTRON_PASS

c.同样不要忘记NEUTRON_PASS 替换密码,这里使用的是默认密码不要忘记注释掉其它授权,以免被覆盖

$:
#The Neutron user information for accessing the Neutron API.
#auth_url = http://localhost:5000/v2.0
#auth_region = RegionOne
# Turn off verification of the certificate for ssl
# auth_insecure = False
# Certificate Authority public key (CA cert) file for ssl
# auth_ca_cert =
#admin_tenant_name = %SERVICE_TENANT_NAME%
#admin_user = %SERVICE_USER%
#admin_password = %SERVICE_PASSWORD%

d.在[DEFAULT] 部分,配置元数据主机
[DEFAULT]
...
nova_metadata_ip = <192.168.1.1>
$  nova_metadata_ip = 192.168.29.94

e.在[DEFAULT]部分,配置元数据代理共享密码:
[DEFAULT]
...
$  metadata_proxy_shared_secret = METADATA_SECRET

f.协助排除故障,详细记录在[DEFAULT]部分:
[DEFAULT]
...
$  verbose = True
(14)编辑文件 /etc/nova/nova.conf
$  sudo nano /etc/nova/nova.conf
a.在 [DEFAULT]默认部分,配置api和驱动
[DEFAULT]
...
$:
network_api_class = nova.network.neutronv2.api.API
security_group_api = neutron
linuxnet_interface_driver = nova.network.linux_net.LinuxOVSInterfaceDriver
firewall_driver = nova.virt.firewall.NoopFirewallDriver

b.在 [neutron] 部分,配置访问参数
[neutron]
...
url = http://< 192.168.1.1>:9696
auth_strategy = keystone
admin_auth_url = http://< 192.168.1.1>:35357/v2.0
admin_tenant_name = service
admin_username = neutronz
admin_password = <NEUTRON_PASS>
service_metadata_proxy = True
metadata_proxy_shared_secret = METADATA_SECRET

$:
url = http://192.168.29.94:9696
auth_strategy = keystone
admin_auth_url = http://192.168.29.94:35357/v2.0
admin_tenant_name = service
admin_username = neutronz
admin_password = NEUTRON_PASS
service_metadata_proxy = True
metadata_proxy_shared_secret = METADATA_SECRET

(15)同步数据库
$  su -s /bin/sh -c "neutron-db-manage --config-file /etc/neutron/neutron.conf \--config-file /etc/neutron/plugins/ml2/ml2_conf.ini upgrade juno" neutron
(16)重启计算服务
$:
service nova-api restart
service nova-scheduler restart
service nova-conductor restart

(17)重启网络服务
$  service neutron-server restart

(18)添加外部网桥
$  ovs-vsctl add-br br-ex

(19)添加一个外部网桥连接外部网络的物理网卡,替换 INTERFACE_NAME 用实际网卡 ,我的为em1。
注:可以通过ifconfig进行查看
$  ovs-vsctl add-port br-ex em1
注:此时网络会断掉,远程不可以用。需要用显示屏连接到服务器重新设置网络。

(20)在测试环境中,需要禁用GRO。
$  ethtool -K em1 gro off

(21)修改/etc/network/interfaces的配置
auto eth0
iface eth0 inet manual
         up ifconfig $IFACE 0.0.0.0 up
        up ip link set $IFACE promisc on
        down ip link set $IFACE promisc off
        down ifconfig $IFACE down
auto br-ex
iface br-ex inet static
        address 192.168.1.1
        netmask 255.255.255.0
        network 192.168.1.0
        broadcast 192.168.1.255
        gateway 192.168.1.254
        # dns-* options are implemented by the resolvconf package, if instal$
        dns-nameservers 114.114.114.114
$:
auto em1
iface em1 inet manual
        up ifconfig $IFACE 0.0.0.0 up
        up ip link set $IFACE promisc on
        down ip link set $IFACE promisc off
        down ifconfig $IFACE down

auto br-ex
iface br-ex inet static
        address 192.168.29.94
        netmask 255.255.255.0
        network 192.168.29.0
        broadcast 192.168.29.255
        gateway 192.168.29.254
        # dns-* options are implemented by the resolvconf package, if instal$
        dns-nameservers 114.114.114.114

注:设置好网络配置之后,需要重启电脑。测试外网(如:ping www.baidu.com)。

9.安装配置dashboard 组件
$  apt-get install openstack-dashboard apache2 libapache2-mod-wsgi memcached python-memcache

$  dpkg --purge openstack-dashboard-ubuntu-theme

10.验证安装
http://192.168.1.1/horizon

$  http://192.168.29.94/horizon

用户名:admin
密码:ADMIN_PASS
注:用户名和密码是由keystone创建的。命令为:  keystone user-create --name admin --pass ADMIN_PASS --email EMAIL_ADDRESS

运维网声明 1、欢迎大家加入本站运维交流群:群②:261659950 群⑤:202807635 群⑦870801961 群⑧679858003
2、本站所有主题由该帖子作者发表,该帖子作者与运维网享有帖子相关版权
3、所有作品的著作权均归原作者享有,请您和我们一样尊重他人的著作权等合法权益。如果您对作品感到满意,请购买正版
4、禁止制作、复制、发布和传播具有反动、淫秽、色情、暴力、凶杀等内容的信息,一经发现立即删除。若您因此触犯法律,一切后果自负,我们对此不承担任何责任
5、所有资源均系网友上传或者通过网络收集,我们仅提供一个展示、介绍、观摩学习的平台,我们不对其内容的准确性、可靠性、正当性、安全性、合法性等负责,亦不承担任何法律责任
6、所有作品仅供您个人学习、研究或欣赏,不得用于商业或者其他用途,否则,一切后果均由您自己承担,我们对此不承担任何法律责任
7、如涉及侵犯版权等问题,请您及时通知我们,我们将立即采取措施予以解决
8、联系人Email:admin@iyunv.com 网址:www.yunweiku.com

所有资源均系网友上传或者通过网络收集,我们仅提供一个展示、介绍、观摩学习的平台,我们不对其承担任何法律责任,如涉及侵犯版权等问题,请您及时通知我们,我们将立即处理,联系人Email:kefu@iyunv.com,QQ:1061981298 本贴地址:https://www.iyunv.com/thread-387881-1-1.html 上篇帖子: 分布式系统(Distributed System)资料 下篇帖子: 非常好!!!Linux源代码阅读——环境准备【转】
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

扫码加入运维网微信交流群X

扫码加入运维网微信交流群

扫描二维码加入运维网微信交流群,最新一手资源尽在官方微信交流群!快快加入我们吧...

扫描微信二维码查看详情

客服E-mail:kefu@iyunv.com 客服QQ:1061981298

QQ群⑦:运维网交流群⑦ QQ群⑧:运维网交流群⑧ k8s群:运维网kubernetes交流群

提醒:禁止发布任何违反国家法律、法规的言论与图片等内容;本站内容均来自个人观点与网络等信息,非本站认同之观点.

本站大部分资源是网友从网上搜集分享而来,其版权均归原作者及其网站所有,我们尊重他人的合法权益,如有内容侵犯您的合法权益,请及时与我们联系进行核实删除!

合作伙伴: 青云cloud

快速回复 返回顶部 返回列表
